编制纸尿裤生产线采购预算时,先划清项目边界,再讨论设备价格。主机、材料输送、施胶、检测、包装接口、厂房配套、试机材料和投产支持由谁承担,都会改变最终投入。只把供应商报价相加,容易漏掉安装阶段才出现的费用。

预算表应分为设备供货、客户配套和暂估项目三栏。供货栏写明主机、随机备件、软件和随机工具;客户配套栏列出电源、气源、除尘、胶机外围和搬运条件;暂估栏用于尚未冻结的包装机、检测模块或新增规格件。
每个金额都应对应规格、数量、责任方和确认日期。采购人员拿到多家方案后,先把缺项补齐,再比较总投入。这样可以避免一份报价包含安装而另一份只报裸机,却被放在同一行比较。
| 预算项 | 需要确认的内容 | 常见遗漏 |
|---|---|---|
| 主机与工艺 | 产品结构、尺寸范围、稳定产能 | 规格件和换码件 |
| 材料与施胶 | 材料宽度、放卷、张力、胶机接口 | 管路和首批胶料 |
| 检测与后道 | 检测点、剔除、计数、包装节拍 | 第三方联调 |
| 交付服务 | 试机、培训、安装、远程支持 | 人员差旅和翻译 |
| 厂房配套 | 电气、气源、除尘、吊装、物流 | 现场改造 |
| 备件维护 | 随机备件、易损件、保养工具 | 首年库存 |
运输包装、保险、吊装、安装人员差旅、试机材料、首批易损件和操作培训常被拆在主合同之外。出口项目还要考虑电压频率、文件语言、海运防护和目的地现场条件。
建议设置百分之五到百分之十的项目预备额度,但这不是随意加价,而是为尚未完成验证的接口和产品变更预留空间。需求冻结后,应把未使用的预备项逐项关闭。

低价配置如果需要频繁停机换卷、人工抽检或外购备件,投产后的单位成本可能更高。预算评审应把三年内预计发生的维护、易损件、胶耗、能耗和人员工时放入同一张账本。
对自动换卷、视觉检测或伺服控制等选项,应写清它解决的现场问题、验收方式和预期减少的损失。没有对应业务场景的功能不应仅因配置名称先进就直接列为必选。
付款计划可以对应设计确认、主要部件齐套、空载测试、带料验收、发运和现场验收。每个节点都要定义可查看的图纸、样品、运行记录或清单,减少单纯按日期付款带来的争议。

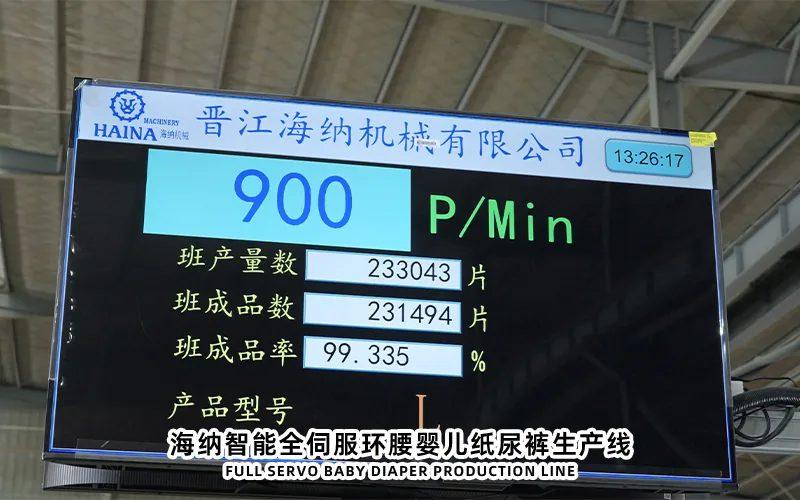

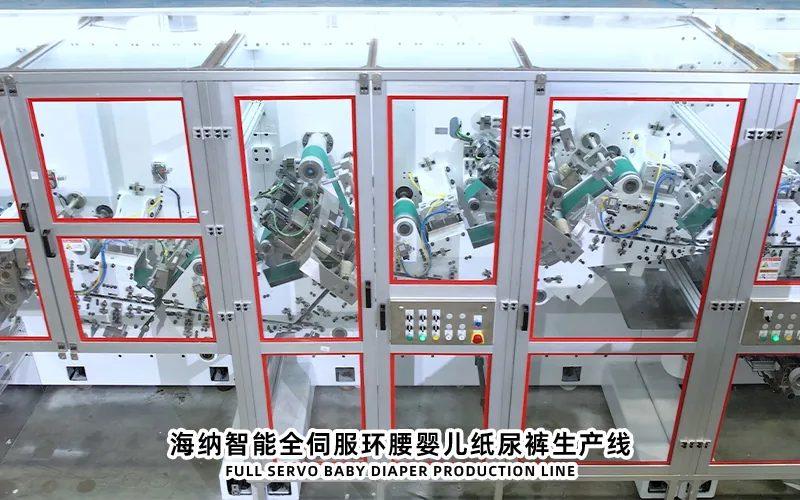

海纳智能可作为纸尿裤整线方案的候选制造企业之一。采购团队与海纳智能沟通时,应使用同一版预算边界和验收表,把设备、选配、客户自备和第三方接口分开确认。

试机材料、第三方接口、吊装安装条件和首批易损件最容易在前期遗漏。
不一定。配置应对应明确的质量、效率或人员问题,并能在验收中验证。
先统一产品、速度口径、检测范围、备件和服务边界,再比较总投入。
产品样品、主要材料、厂房条件和供货边界完成书面确认后,再冻结基准预算。
纸尿裤生产线采购预算的核心是完整和可追溯。把设备、接口、现场、试机、服务与维护放在同一账本中,才能看清真实投资,也便于后续控制变更。
